واحد 3بخار نیروگاه شهید منتظر قائم به مدار تولید بازگشت

 به گزارش روابط عمومی واحد 3بخار که بعلت آسیب در هدر خروجی سوپر هیتر ثانویه از مدار خارج شده بود با تلاش شبانه روزی گروههای تعمیراتی و مهندسی نیروگاه در تاریخ 1404/3/17 به مدار تولید بازگشت .

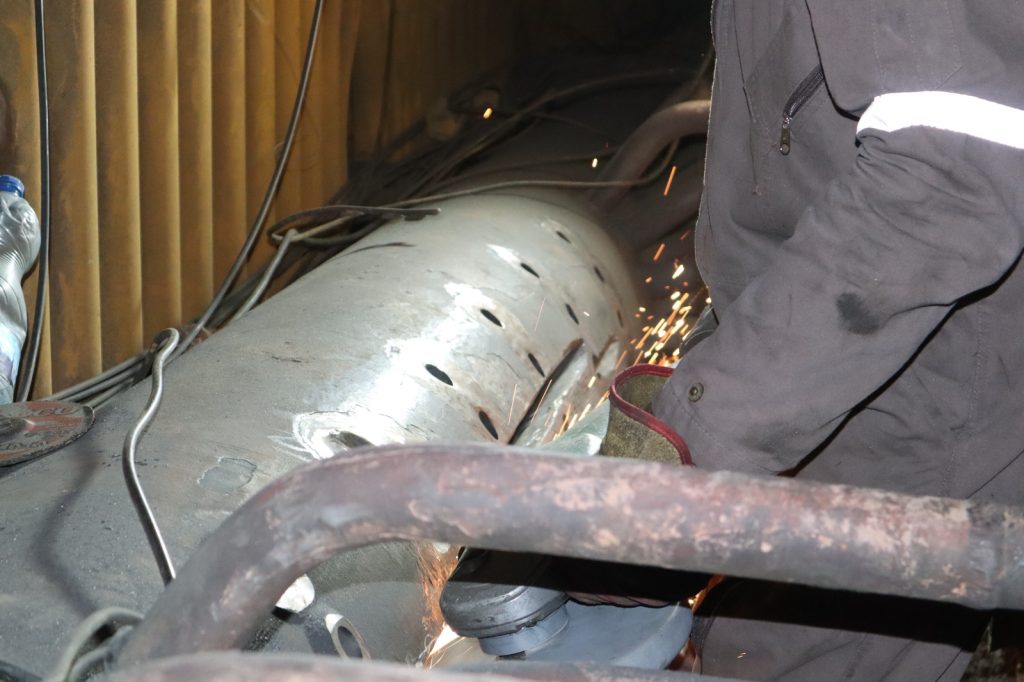

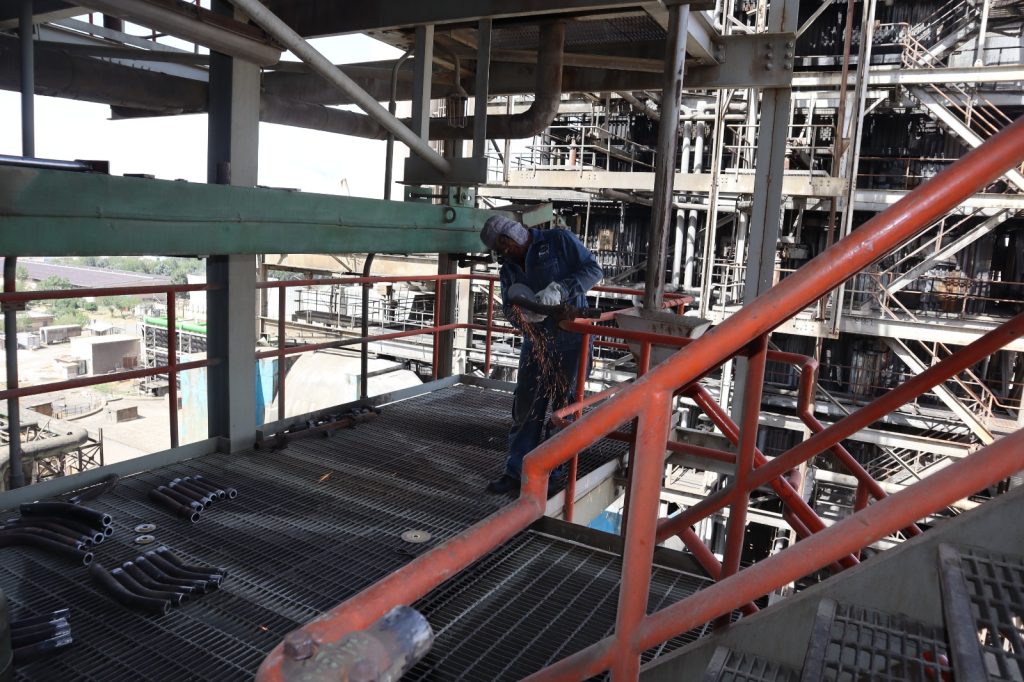

مهندس محمد ناصر خاکی مدیر پروژه  واحد 3بخار  در گفتگو با روابط عمومی اعلام کرد اقداماتی نظیر  دمونتاژ و مونتاژ 6ردیف نیپل های متصل به هدر ، تست های NDT جهت بررسی میزان رشد ترک قبل و حین انجام کار جهت اطمینان از سلامت جوشکاری  ، عملیات سنگ زنی دقیق ، عملیات حرارتی در حین جوشکاری و پس از اتمام جوشکاری جهت تنش زدایی ، تست هیدرو استاتیک بویلر و انجام سیمانکاری و عایقکاری هدر باکس سوپر هیتر در این پروژه  صورت پذیرفت  و واحد مذکور در مورخ 17/3/1404به شبکه برق سراسری پیوست .
